项目落地存疑:人工智能基础设施面临供应链困局

全球数据中心建设市场现状分析显示,项目建设成本持续攀升,同时市场对建筑供应链能否满足激增需求的担忧情绪日益加剧。上述困境的成因既涉及人力供给短板,也存在体系性机制障碍。

Rod Sweet

2025年12月16日
行业资讯

项目落地存疑:人工智能基础设施面临供应链困局

全球数据中心建设市场现状分析显示,项目建设成本持续攀升,同时市场对建筑供应链能否满足激增需求的担忧情绪日益加剧。上述困境的成因既涉及人力供给短板,也存在体系性机制障碍。

Rod Sweet

2025年12月16日

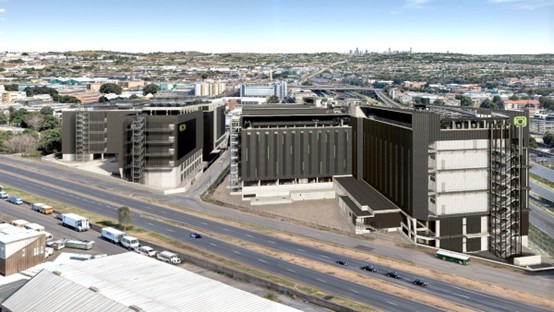

附图为德瑞科(Teraco)公司在约翰内斯堡东部埃库尔胡莱尼市伊桑多园区开建的40 兆瓦数据中心效果图。该项目代号为 JB7,按当前规划将于 2026 年竣工。(效果图由德瑞科公司提供)

全球数据中心建设市场现状分析显示,项目建设成本持续攀升,同时市场对建筑供应链能否满足激增需求的担忧情绪日益加剧。上述困境的成因既涉及人力供给短板,也存在体系性机制障碍。

受访专家中,83% 的人士认为,供应链无法充分供应人工智能数据中心所需的先进液冷系统—— 此类系统与传统云计算数据中心采用的风冷系统存在本质区别。而导致数据中心难以按期交付的首要瓶颈,在于电力接入资源的稀缺。人工智能产业正与其他各行业争夺电网接入配额,48% 的受访专家将此列为头号挑战。

以上结论均出自特纳唐逊(Turner & Townsend)公司今日发布的年度数据中心成本调查报告。

调研概况

本次报告的编制,依托于全球约 20 个国家的近 300 个在建及竣工项目数据,同时通过线上调研形式收集了数据中心行业 280 位专家的观点。

报告从七个维度对项目资本成本展开分析:
1. 建筑主体结构工程
2. 建筑内部精装修及终饰工程
3. 机电安装工程
4. 总承包商前期准备费用
5. 总承包商利润
6. 总承包商风险备用金
7. 机电设备购置费

从全球平均水平来看,2025 年传统数据中心的成本通胀率为 5.5%,较去年 9% 的涨幅有所回落,这体现出行业在快速扩充产能方面取得的成效。但特纳唐逊公司指出,持续旺盛的市场需求仍在推动成本上行。

该公司测算,针对承载人工智能负载所需的高密度液冷数据中心,其建设成本平均需在此基础上额外增加 7%-10% 的溢价。

专家观点也印证了这一趋势:60% 的受访者预计,2026 年人工智能数据中心的建设成本涨幅将达到 5%-15%;另有 21% 的核心群体认为,成本通胀率将突破 15%。

专业技术人才缺口

机电系统是区分传统数据中心与人工智能数据中心的核心要素,而该领域的市场前景不容乐观。

聚焦冷却系统专业能力这一细分领域,仅 17% 的受访专家对建筑供应链满足市场需求的能力持乐观态度,认为其已做好充分或较为充分的准备。

在占比 83% 的持负面看法的专家中,47% 认为行业大概率会出现供应链瓶颈,31% 则对现有专业技术人才的供给能力提出质疑。

特纳唐逊公司建议,项目业主方需审慎制定采购计划,确保与合作方建立稳定可靠的合作关系。

电力资源供给不足

在数据中心电力接入环节,当前全球范围内,从新建住宅项目到高端制造业等各领域的用电需求均处于高位。

特纳唐逊公司表示:“这给电网运营方带来了越来越大的压力,迫使其必须明确用电接入的优先级排序,这种情况在美、英、欧等多个数据中心核心市场表现尤为突出。”

以美国弗吉尼亚州北部为例,该地区曾是美国顶尖的数据中心建设聚集地,如今却面临即时可用电力资源短缺的困境。

受此影响,开发商纷纷将目光转向北卡罗来纳州,该州不仅出台税收优惠政策,且具备充足的能源供给。近期,微软(Microsoft)、量子云存储(QTS)、康帕斯数据中心(Compass)等企业均已在南北卡罗来纳州布局投资;苹果公司(Apple)作为夏洛特都会区规模最大的数据中心运营商,也将北卡罗来纳州列为其 5 亿美元新一轮扩建计划的重点区域。

在英国,政府正着力推进规划体系改革,以加快新型电力基础设施的建设进程。同时,政府已指令国家能源系统运营商,对电力接入排队流程进行梳理优化,为被列为“国家关键基础设施”的数据中心项目开辟绿色通道。

文章来源:CIOB旗下国际专业期刊《全球建筑回顾》,未经授权请勿转载使用

投稿、线索提供给《全球建筑回顾》杂志,请英文邮件至gcr@atompublishing.co.uk
